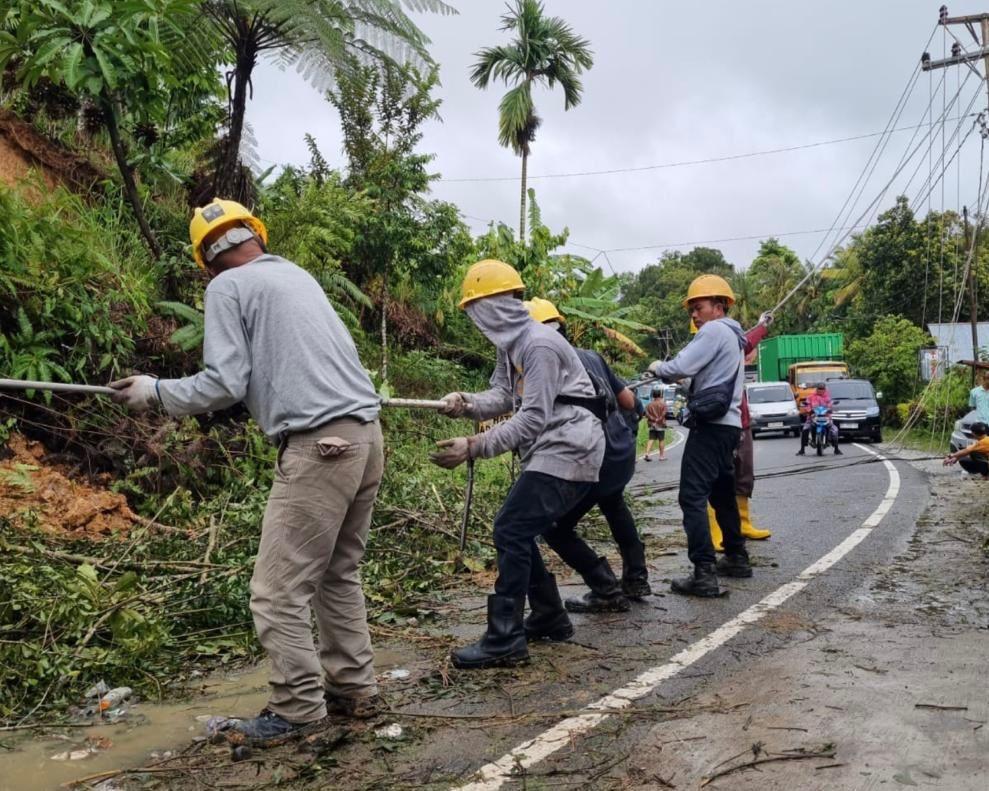

Jakarta, chanelindonesia.com – PT PLN (Persero) mempercepat pemulihan jaringan listrik di Aceh, Sumatera Utara, dan Sumatera Barat pascabencana banjir dan longsor. Seluruh sumber daya dikerahkan selama 24 jam untuk memastikan suplai listrik kembali normal dan masyarakat bisa beraktivitas seperti sediakala.
Direktur Utama PLN, Darmawan Prasodjo, mengatakan bahwa pemulihan dilakukan secara masif di seluruh titik yang terdampak. “Kami terus bekerja 24 jam di lapangan untuk memastikan semua titik terdampak segera mendapatkan suplai listrik kembali. Fokus kami satu, masyarakat bisa kembali beraktivitas dengan normal secepat mungkin,” ujarnya dalam keterangan resmi, Selasa (02/12/2025).
Progres Signifikan di Sumatera Barat
Di Sumatera Barat, langkah cepat tim PLN menunjukkan hasil positif. Tingkat penyalaan pelanggan telah mencapai 99,8 persen, menandakan hampir seluruh wilayah kembali teraliri listrik. PLN memastikan sisa titik yang belum menyala ditangani secara prioritas.
Percepatan Perbaikan di Sumatera Utara
Sementara di Sumatera Utara, perbaikan sistem kelistrikan terus dikebut di lokasi-lokasi yang terdampak banjir dan longsor. PLN mengerahkan teknisi tambahan untuk mengamankan jaringan dan memastikan sistem bisa stabil dalam waktu sesingkat mungkin.
500 Personel Perkuat Pemulihan di Aceh
Aceh menjadi salah satu wilayah dengan kerusakan infrastruktur kelistrikan paling berat. PLN mengerahkan 500 personel gabungan dari berbagai unit di seluruh Indonesia untuk memulihkan tower Saluran Udara Tegangan Tinggi (SUTT) 150 kV yang terdampak bencana.
Personel tersebut disebar ke titik-titik kritis, di antaranya:
-
SUTT 150 kV Arun – Bireuen: 258 personel
-
SUTT 150 kV Bireuen – Peusangan: 178 personel
-
SUTT 150 kV P. Brandan – Langsa: 64 personel
Proses distribusi dan perbaikan dilakukan melalui jalur darat dan udara, dengan dukungan penuh Tentara Nasional Indonesia (TNI). Dukungan ini disebut menjadi faktor penting dalam mempercepat pemulihan jaringan transmisi yang rusak.
“Kami sangat berterima kasih kepada TNI yang turut andil memperkuat upaya ini. Kolaborasi yang terjalin menjadi faktor penting dalam proses pemulihan jaringan transmisi yang mengalami kerusakan,” kata Darmawan.
Kerja Nonstop Demi Pemulihan Total
Darmawan menegaskan bahwa seluruh personel PLN terus bekerja tanpa henti untuk memastikan layanan kelistrikan kembali aman dan stabil. “Para personel terus bekerja nonstop dengan semangat tinggi untuk memastikan sistem kelistrikan pulih secara cepat dan aman,” ujarnya.
PLN menargetkan pemulihan total dapat segera tercapai sehingga warga di tiga provinsi tersebut bisa kembali menjalankan aktivitas secara normal.
Sumber : setneg.go.id
